当前位置:首页>新闻中心

燃气PE管道秋冬为何更难测准?三个季节陷阱与破解对策

时间:2026-10-20 10:29:03

屏幕截图 2026-10-22 163733.png

秋冬季是第三方施工的集中期,开挖一多,误挖燃气管的事故也跟着上来。一线常遇到一种困惑:同样的方法、同样的设备,夏天测得好好的,冬天偏差怎么就变大了?问题往往不在设备,而在这个季节探测的"地基"变了——下面三个因素,每一个都在悄悄放大误差。

一、温度降了,信号弱了

声波靠管内气体传。低温下气体密度升高,声波的阻尼随之增大,同样的发射功率,冬天传得更"费劲"。从实测规律看,冬季探测信号常比夏季弱 10%—30%,探测距离随之缩短,信噪比也跟着往下掉。

破解动作很直接:信号弱了就别硬扛。适当提高发射功率、或把工作频率往低频挪一档(频率越高衰减越快),把能量补回来;采集时密度也要跟上,别沿用夏天的稀疏布点。

二、地面变"硬",定位区间变宽

秋冬干燥、结霜结冰,路面条件近似硬质水泥——而声波在硬质介质里衰减慢,信号拖得很"宽"。这意味着在单条剖面上,峰值点可能偏离真实管位一大截:硬质条件下初步锁定区间能到 50cm,而松软土层里 20cm 就能锁住。

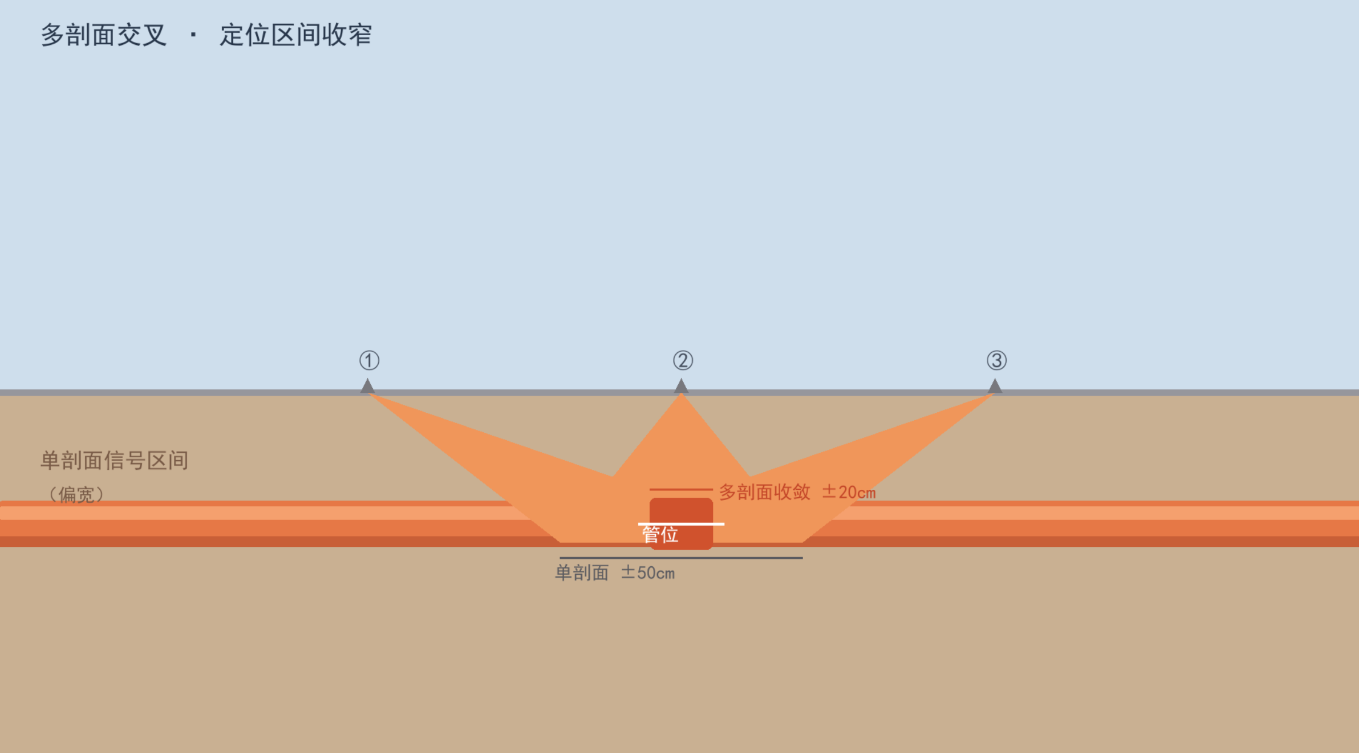

屏幕截图 2026-10-22 163743.png

多剖面交叉

破解动作:别信"一个点峰值就定位置"。至少做 3 个剖面,让各剖面的重叠区收敛到管位——单剖面只能给一个"大概范围",多剖面交叉才能把误差收窄到可开挖的精度。

三、埋得深的,冬天更吃亏

埋深越大,信号衰减越重。到了 ≥2m 的管,冬季弱信号叠加埋深衰减,单剖面几乎定不准。按探测的统计规律:单剖面准确率约 80%,做到 3 个剖面累计可达 99.2%,5 个剖面基本锁定。

破解动作:大埋深的管,剖面数要拉到 5 个以上,别为省工省时减剖面——冬天砍的每一刀,都会体现在开挖偏差上。

季节因素现场表现破解动作
低温
信号比夏季弱10%—30%、距离缩短
提功率 / 降频、加密采集
硬地面(干燥结冰)
信号拖宽,单点偏出50cm
3+ 剖面交叉收敛
大埋深(≥2m)
弱信号叠加,单剖面定不准
剖面数拉到 5 个以上

弱信号季,成果图要会说"准不准"

秋冬交付探测成果时,光画一条管线位置不够。弱信号下,要标注每一段的置信度和埋深前提——哪些是用多剖面锁死的、哪些还只是推断段,施工方一眼能分清。

尤其要警惕穿越段、邻近并行管:信号一弱,这些地方尤其容易误判(假信号、串扰频出)。遇到拿不准的,用"一同三不同"互证把结论钉死,再用假信号辨识把干扰筛掉,比单靠经验稳得多。

季节从来不是测不准的借口。温度、地面、埋深这三道季节陷阱,方法对了,冬天照样能把燃气PE管道定准。

编 辑:何 佳
审 核:王 辉
